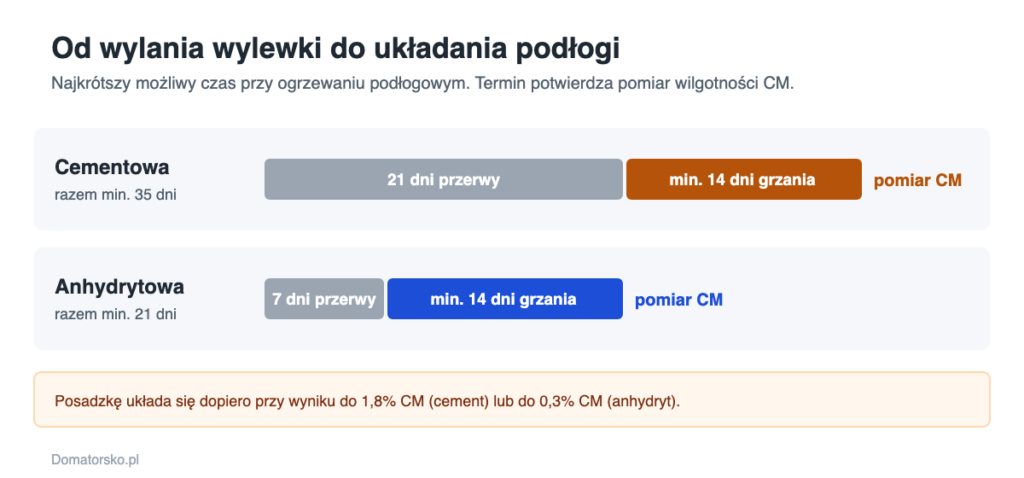

Ogrzewanie podłogowe wolno włączyć najwcześniej po 21 dniach od wylania wylewki cementowej i po 7 dniach przy anhydrytowej. Wygrzewanie wylewki zaczyna się od około 25°C na zasilaniu. Potem temperaturę podnosi się do maksymalnej i trzyma do wyschnięcia podkładu. O tym, czy można kłaść płytki, panele albo drewno, decyduje pomiar wilgotności metodą CM, a nie kalendarz. Cały przebieg zapisuje się w protokole wygrzewania.

Wylewka cementowa potrzebuje co najmniej 21 dni przerwy, a anhydrytowa co najmniej 7 dni. Te dwa terminy podają protokoły producentów systemów podłogowych, które powołują się na normę PN-EN 1264-4. Tak samo liczy je Polskie Stowarzyszenie Posadzkarzy. Wylewka, jastrych i podkład podłogowy oznaczają tu tę samą warstwę: tę, w której zatopione są rury.
Wyjątki wynikają z kart technicznych. Część producentów anhydrytu dopuszcza start w piątej dobie, a niemieckie wytyczne branżowe mówią o 4–7 dniach. Wcześniejsze grzanie cementu jest możliwe tylko wtedy, gdy pozwala na to producent konkretnej mieszanki. Rozstrzyga zawsze karta techniczna jastrychu, który faktycznie leży na budowie.
Wygrzewanie ma dwa cele. Pierwszy to próba instalacji i odprężenie podkładu, czyli kontrolowane wywołanie naprężeń, zanim przykryje je posadzka. Drugi to dosuszenie do wilgotności wymaganej przez okładzinę. Samo czekanie nie wystarczy. Wytyczne dla anhydrytu mówią wprost, że podkład wysuszony bez grzania i tak trzeba przed ułożeniem podłogi wygrzać i zmierzyć. Dotyczy to także wylewki, która przeleżała pół roku. O ochronie świeżego podkładu przed mrozem piszemy osobno, w poradniku o tym, jak prowadzić tynki i wylewki zimą.

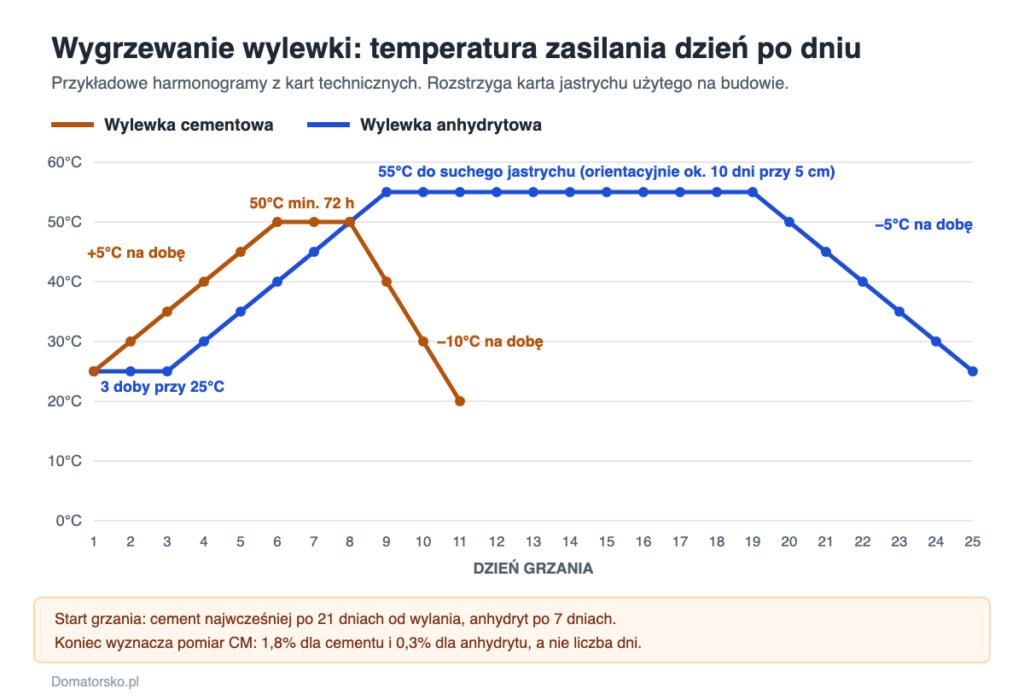

Wylewkę cementową grzeje się stopniowo: start kilka stopni powyżej temperatury w pomieszczeniu, potem 5°C więcej na dobę, aż do maksimum. Tabela pokazuje harmonogram z karty technicznej spoiwa do jastrychów cementowych. Przy 20°C w pomieszczeniu pierwszy dzień wypada na 25°C, a 50°C osiąga się szóstego dnia.
| Dzień | Temperatura zasilania | Co robić |
|---|---|---|
| Od wylania do 21. dnia | Ogrzewanie wyłączone | Pielęgnacja podkładu, bez przeciągów i bez nagrzewnic skierowanych na wylewkę |
| 1. dzień grzania | O 5°C wyższa niż w pomieszczeniu, np. 25°C | Podkład powinien mieć już 15°C, żeby uniknąć szoku termicznego; otworzyć wszystkie obiegi |
| 2.–6. dzień | Codziennie +5°C: 30, 35, 40, 45, 50°C | Bez obniżek nocnych; wietrzyć; podłoga pusta |
| Po osiągnięciu maksimum | Maksymalna: 50–55°C wg karty | Trzymać co najmniej 72 godziny albo do wyniku 1,8% CM |
| Kolejne dni | Codziennie −10°C | Schładzać do temperatury minimalnej, nie wyłączać od razu |
| Po ostygnięciu do 20°C | — | Pomiar CM; przy wyniku powyżej progu wygrzewanie się powtarza |
Źródła różnią się w dwóch miejscach. Stowarzyszenie posadzkarzy ogranicza temperaturę do 50°C i każe trzymać ją co najmniej 10 dni. Karta spoiwa dopuszcza 50–55°C i minimum 72 godziny. Bezpieczniej przyjąć niższą temperaturę i dłuższy czas, chyba że producent jastrychu wskazuje inaczej.
Sama norma opisuje krótszą próbę instalacji. Wymaga co najmniej 3 dni z temperaturą zasilania 20–25°C, a potem co najmniej 4 dni na maksymalnej temperaturze projektowej. Jeden z polskich protokołów wydłuża drugi etap do 5 dni, więc całość trwa minimum 8 dni. Taka próba nie daje pewności, że podkład jest suchy. Niemieckie protokoły doliczają dlatego jeszcze co najmniej 14 dni grzania. Od wylania do wejścia posadzkarza mija więc minimum 35 dni przy cemencie.

Wylewkę anhydrytową grzeje się przez 3 doby przy 25°C, a potem podnosi temperaturę do maksymalnej, nie wyższej niż 55°C. Maksimum trzyma się do wyschnięcia. Poniżej harmonogram z protokołu producenta jastrychu anhydrytowego, w wersji ze stopniowaniem.
| Dzień | Temperatura zasilania | Co robić |
|---|---|---|
| Pierwsze 48 godzin po wylaniu | Ogrzewanie wyłączone | Chronić przed przeciągiem, słońcem i mrozem |
| Od 3. dnia do startu grzania | Ogrzewanie wyłączone | Gruntownie wietrzyć; w pomieszczeniu nie mniej niż 5°C |
| 1.–3. dzień grzania | 25°C | Start po 7 dniach od wylania, chyba że karta dopuszcza wcześniej |
| 4.–9. dzień | Codziennie +5°C: 30, 35, 40, 45, 50, 55°C | Bez obniżek nocnych; wietrzyć |
| Od 10. dnia | 55°C albo maksimum instalacji | Trzymać do suchego jastrychu; po 10–12 dniach na maksimum test foliowy |
| Po dobrym wyniku | Codziennie −5°C: 50, 45, 40, 35, 30, 25°C | Schładzać do 15–20°C na powierzchni, potem pomiar CM |
Inna karta dopuszcza prostszy wariant: po trzech dniach przy 25°C od razu ustawia się temperaturę maksymalną. Stowarzyszenie posadzkarzy opisuje z kolei cykl 7 dni podnoszenia, co najmniej 7 dni na maksimum i 7 dni obniżania. Żadne z tych źródeł nie pozwala przekroczyć 55°C.
Ile to trwa? Karta jednego z jastrychów podaje, że warstwa około 5 cm schnie przy zasilaniu 55°C około 10 dni, a przy 45°C około 12 dni. Razem z przerwą po wylaniu trzeba liczyć co najmniej 21 dni do wejścia posadzkarza. Grubsza wylewka i słabe wietrzenie wydłużają ten czas.
Pompą ciepła da się wygrzać wylewkę, ale przy niższej temperaturze i w dłuższym czasie, a nie każdy producent na to pozwala. Karta anhydrytu przewiduje taki przypadek. Gdy instalacja niskotemperaturowa nie osiąga 55°C, za maksimum przyjmuje się temperaturę zalecaną przez producenta systemu. Schnięcie trwa wtedy dłużej.
Sterowniki pomp ciepła mają zwykle gotowy program suszenia jastrychu. W instrukcji jednej z pomp gruntowych wygląda on tak: 25, 30, 35 i 40°C w kolejnych dniach, od 5. do 12. dnia 45°C, potem schładzanie do 25°C w 16. dniu. Następuje tydzień przerwy i drugie, krótsze podejście do 45°C. Całość kończy się w 29. dniu. W innej instrukcji ustawienia fabryczne to kroki po 5 stopni na dobę, maksimum 45°C i 4 dni na maksimum. Ta druga ostrzega wprost: program ustawia się według zaleceń producenta jastrychu.
Gdy docelowego źródła jeszcze nie ma, instalator podłącza do rozdzielacza tymczasowe, najczęściej przenośny kocioł elektryczny. Warunki są te same: regulowana temperatura zasilania, wszystkie obiegi otwarte i codzienny zapis w protokole. Nie nadaje się źródło bez kontroli temperatury. Instrukcja pompy ciepła zakazuje na czas wygrzewania dogrzewania bufora kotłem na paliwo stałe, bo podłoga nagrzewa się wtedy zbyt szybko. Nagrzewnica powietrza też nie zastąpi wygrzewania, bo nie ogrzewa podkładu od środka. Jeśli dopiero wybierasz system, zobacz porównanie ogrzewania podłogowego wodnego i elektrycznego.
Podczas wygrzewania trzeba wietrzyć, bo ciepło tylko wypycha wodę z podkładu, a usuwa ją dopiero wymiana powietrza. Wytyczne dla anhydrytu są jednoznaczne. Stale zamknięte okna zatrzymują schnięcie, a samo uchylenie nie wystarcza. Najlepiej otwierać okna szeroko i na krótko, o porze dnia z najniższą wilgotnością powietrza.
Wody jest dużo: na każdy metr sześcienny betonu do odparowania zostaje około 64 litrów. Nowy dom przez pierwsze dwa sezony grzewcze potrzebuje przez to o 20–30% więcej ciepła. Docelowa wentylacja mechaniczna lub grawitacyjna nie zastąpi w tym czasie otwartych okien.
Podkład z ogrzewaniem podłogowym jest gotowy pod posadzkę przy wilgotności 1,8% CM dla cementu i 0,3% CM dla anhydrytu. Metoda CM, czyli karbidowa, polega na pobraniu próbki z całej grubości wylewki i zbadaniu jej w szczelnej butli z manometrem. Elektroniczne mierniki przykładane do powierzchni służą tylko do wstępnego szukania wilgotnych miejsc.
| Rodzaj posadzki | Wylewka cementowa | Wylewka anhydrytowa |
|---|---|---|
| Każda posadzka na podkładzie z ogrzewaniem (wytyczne posadzkarzy) | do 1,8% CM | do 0,3% CM |
| Parkiet i deska warstwowa | 1,8% CM z ogrzewaniem, 2,0% CM bez | 0,3% CM z ogrzewaniem, 0,5% CM bez |
| Panele winylowe, wykładziny PVC i dywanowe | poniżej 1,8% CM z ogrzewaniem, poniżej 2,0% CM bez | poniżej 0,3% CM z ogrzewaniem, poniżej 0,5% CM bez |
| Płytki ceramiczne i gres | 2,0% CM wg karty kleju elastycznego | 0,3% CM z ogrzewaniem, 0,5% CM bez |
| Panele laminowane | wg instrukcji producenta paneli, nie więcej niż 1,8% CM | wg instrukcji producenta paneli, nie więcej niż 0,3% CM |
Dwie rozbieżności warto znać. Część kart klejów do płytek podaje dla podłoży cementowych próg 4% i dla anhydrytowych 0,5%, bez wskazania metody pomiaru. Dla ogrzewanego anhydrytu niemiecka norma i część producentów jastrychów przyjmują 0,5% CM zamiast 0,3% CM. Wiążący jest próg z karty jastrychu i z instrukcji okładziny. Przy dwóch różnych wartościach stosuje się niższą.
Rodzaj okładziny dobrze ustalić przed wygrzewaniem, bo to on wyznacza próg. Przy wyborze pomaga porównanie paneli winylowych i laminowanych.
Protokół wygrzewania to dzienny zapis temperatur zasilania, podpisany przez inwestora, kierownika budowy i firmę instalacyjną. Bez niego trudno o gwarancję na wylewkę i na podłogę. Protokół pokazuje się posadzkarzowi przed rozpoczęciem pracy. Wzory udostępniają producenci jastrychów, systemów podłogowych i podłóg.
W protokole wpisuje się:
Najczęstsze błędy:
Sama próba instalacji według normy trwa co najmniej 7 dni: 3 dni przy 20–25°C i 4 dni na temperaturze maksymalnej. Dosuszenie pod posadzkę zajmuje zwykle kolejne dwa tygodnie. Od wylania do układania podłogi mija minimum 35 dni przy cemencie i 21 dni przy anhydrycie.
Tak. Wytyczne branżowe wymagają wygrzania podkładu z ogrzewaniem podłogowym także wtedy, gdy wysechł bez grzania. Chodzi o odprężenie: wylewka ma się rozszerzyć i skurczyć, zanim przykryje ją posadzka. Potem i tak wykonuje się pomiar CM.
Do maksymalnej temperatury, z jaką będzie pracować instalacja, ale nie wyższej niż 50–55°C. Stowarzyszenie posadzkarzy podaje limit 50°C, a karty jastrychów 55°C. W programach pomp ciepła, które sprawdziliśmy, maksimum to 45°C, więc grzanie trwa dłużej.
Tak, tymczasowym źródłem podłączonym do rozdzielacza, najczęściej przenośnym kotłem elektrycznym. Musi mieć regulację temperatury zasilania i ciągłe zasilanie prądem. Przebieg zapisuje się w protokole tak samo jak przy źródle docelowym.
Termin podaje karta techniczna kleju i fugi, a nie jedna ogólna reguła. Posadzkę układa się na ostudzonym podkładzie. Po przerwie ogrzewanie uruchamia się stopniowo, zaczynając od niskiej temperatury zasilania.
Wartości w tekście pochodzą z kart technicznych jastrychów, protokołów producentów systemów podłogowych, instrukcji pomp ciepła i wytycznych stowarzyszeń branżowych, sprawdzonych 6 października 2026 r. Tam, gdzie źródła się różnią, podajemy zakres. Obowiązuje karta techniczna materiału użytego na budowie.
