Tynki i wylewki można wykonywać zimą, ale tylko w budynku zamkniętym — z dachem, oknami i drzwiami — w którym utrzymasz co najmniej +5°C powietrza, podłoża i samego materiału, i to nie przez jeden dzień, lecz przez cały okres wiązania. Największą szkodę robi mróz, który łapie zaprawę w trakcie wiązania, a nie ten sprzed rozpoczęcia prac. Suszenie to osobna sprawa: nagrzewnica gazowa bezpośredniego spalania wnosi do pomieszczenia własną wodę, więc od suszenia jest osuszacz. Poniżej są temperatury z kart technicznych, realne czasy schnięcia i progi, po których poznasz, że podłoże jest gotowe pod okładziny.
Można, jeśli spełnisz trzy warunki naraz: budynek jest zamknięty, temperatura nie schodzi poniżej progu z karty technicznej, a podłoże nie jest przemrożone. Producenci tynków gipsowych i cementowo-wapiennych zgodnie podają minimum +5°C i zaznaczają, że dotyczy ono powietrza, podłoża i materiału. Górna granica zwykle wynosi +25°C lub +30°C, bo zbyt szybkie odparowanie wody szkodzi tak samo jak mróz.

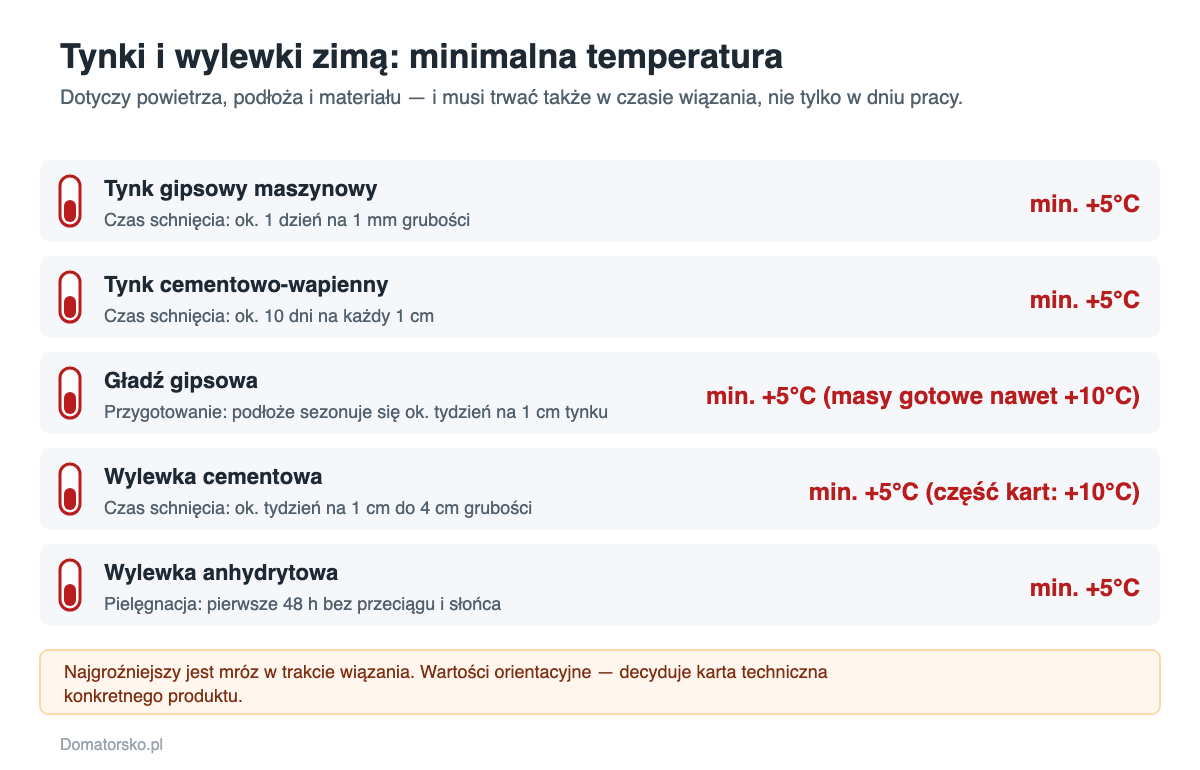

| Materiał | Temperatura wg kart technicznych | Jak długo ją utrzymać | Orientacyjny czas schnięcia |
|---|---|---|---|
| Tynk gipsowy maszynowy | min. +5°C (powietrze, podłoże, materiał) | Świeży tynk chronić przed mrozem; pierwsza doba bez przeciągów | ok. 1 dzień na 1 mm grubości; warstwa 10–15 mm to ok. 14 dni |
| Tynk cementowo-wapienny | +5°C do +25/+30°C, także w okresie dojrzewania | Pielęgnacja 7–14 dni, u części producentów 2 dni w stanie wilgotnym | Przerwa technologiczna liczona jako ok. 10 dni na każdy 1 cm |
| Gładź gipsowa | +5°C do +25°C; masy gotowe nawet od +10°C | Przez czas wiązania i schnięcia | Podłoże pod gładź sezonuje się ok. tydzień na każdy 1 cm tynku |
| Wylewka cementowa | +5°C do +30°C; część kart wymaga +10°C do +25°C | Do 7 dni po wykonaniu | ok. tydzień na 1 cm do grubości 4 cm, powyżej wyraźnie wolniej |
| Wylewka anhydrytowa | +5°C do +25°C | Pierwsze 48 h bez przeciągu, słońca i mrozu | Warstwa 35 mm bez ogrzewania: 3–6 tygodni |

Najgroźniejszy jest mróz w trakcie wiązania, a nie przed nim — i to jest odwrotność obiegowej opinii. Mieszanka zamrożona, zanim wiązanie w ogóle ruszyło, po rozmrożeniu zwykle zaczyna wiązać od nowa. Zamrożenie w trakcie wiązania potrafi natomiast zniszczyć strukturę materiału na stałe, bo woda zamieniona w lód zwiększa objętość o około 9 procent i rozpycha świeżą, słabą jeszcze strukturę od środka.
Dla zapraw i betonów przyjmuje się, że materiał powinien przed pierwszym przemarznięciem osiągnąć wytrzymałość rzędu 5 MPa. Skalę pokazuje porównanie próbek: po dobie w laboratorium badany beton miał 13 MPa, a ten dojrzewający na zewnątrz — 0,3 MPa. Sama niska temperatura, bez przemrożenia, obniżyła wytrzymałość po 28 dniach o ponad jedną piątą.
Nie rozwiązują, a hasła w rodzaju „do −10°C” nie mają pokrycia w kartach technicznych. Producenci opisują domieszki jako środki obniżające temperaturę zamarzania wody w mieszance, ale karty nie podają żadnej granicznej temperatury ujemnej, przy której wolno pracować. Badania wskazują, że realne obniżenie temperatury zamarzania świeżej mieszanki to ułamek stopnia, a nie kilka stopni.
Ogrzewaj całe pomieszczenie równomiernie i nigdy nie kieruj strumienia gorącego powietrza wprost na świeży tynk. Nadmuch wysusza warstwę wierzchnią, która zamyka drogę wilgoci z głębi ściany — tynk wygląda na suchy, a w środku pozostaje mokry. Dlatego w pierwszej dobie unika się przeciągów, a wietrzy dopiero potem, za to intensywnie.
Osobna sprawa to rodzaj nagrzewnicy. Urządzenia gazowe bezpośredniego spalania oddają spaliny do pomieszczenia, a razem z nimi parę wodną: spalenie kilograma propanu daje mniej więcej 1,6 kg wody, a metra sześciennego gazu ziemnego — około 1,6 litra. Nagrzewnica 16 kW zużywa około 1,16 kg gazu na godzinę, czyli wpuszcza do środka blisko 2 kg wody na godzinę pracy. Jako narzędzie do osuszania działa więc przeciwko sobie.
Wietrzenie zimą to kompromis między wymianą powietrza a stratą ciepła. Jeśli budynek ma już działający system wymiany powietrza, wykorzystaj go — oba rozwiązania porównujemy w poradniku o tym, czy lepsza jest wentylacja mechaniczna czy grawitacyjna.
Zimą na nieogrzewanej budowie sprawdza się tylko adsorpcyjny. Kondensacyjny wychładza powietrze i wykrapla z niego wodę, więc przy niskiej temperaturze zaczyna szronić wymiennik, zamiast osuszać. Adsorpcyjny pochłania wilgoć w rotorze i pracuje również przy temperaturach ujemnych.
| Cecha | Osuszacz kondensacyjny | Osuszacz adsorpcyjny |
|---|---|---|
| Zakres pracy | Sensownie od ok. +5°C do +36°C; poniżej +15°C wydajność wyraźnie spada | Modele budowlane od ok. −15°C do +35°C |
| Wydajność | Zależna od warunków: ten sam model 27 l/dobę przy 20°C i 60% wilgotności, a 55 l/dobę przy 30°C i 80% | Stabilniejsza przy chłodzie; modele budowlane ok. 17–38 kg wody na dobę |
| Pobór mocy | ok. 0,5–1,4 kW zależnie od wielkości | ok. 0,9–2,2 kW, w tym grzałka regeneracji rotora |
| Koszt prądu na litr wody | Niższy — ok. 0,5 kWh na litr | Wyższy — ok. 1,3 kWh na litr |
| Kiedy wybrać | Ogrzewane wnętrze, temperatura powyżej 15°C | Budowa zimą, pomieszczenie chłodne lub nieogrzewane |
Doba wynajmu kosztuje orientacyjnie od kilkudziesięciu do około 160 zł netto, zależnie od wydajności. Zanim podpiszesz umowę, sprawdź w karcie urządzenia zakres temperatur pracy — część wypożyczalni podaje przy modelach kondensacyjnych dolną granicę +15°C, co na zimowej budowie przekreśla ich przydatność.
Decyduje pomiar wilgotności, a nie kalendarz ani wygląd powierzchni. Branża posadzkarska posługuje się metodą karbidową, oznaczaną jako CM, i podaje progi zależne od rodzaju podkładu.
Pomiar warto zrobić przed zakupem podłogi, bo od wyniku zależy termin i dobór kleju. Osobna sprawa to układanie nowej warstwy na starym podłożu — piszemy o tym w tekście o tym, kiedy podłoga na stare płytki lub panele ma sens.
Wygrzewanie zaczyna się najwcześniej po 21 dniach od wylania jastrychu cementowego i po 7 dniach przy podkładzie anhydrytowym. Procedura z normy jest prostsza, niż głosi budowlana legenda o podnoszeniu temperatury o pięć stopni dziennie: przez co najmniej trzy dni trzyma się temperaturę zasilania w okolicach 20–25°C, potem przechodzi na maksymalną temperaturę projektową na kolejne minimum cztery dni. Stopniowanie po 5°C i limit 55°C to wytyczne producentów, a polskie stowarzyszenie posadzkarzy podaje wariant ostrzejszy: nie więcej niż 50°C przez co najmniej 10 dni.
Najważniejsze jest jednak co innego: samo wygrzewanie funkcyjne nie oznacza, że jastrych jest suchy. Jest dowodem, że instalacja działa, i kończy się protokołem podpisywanym przez wykonawcę instalacji, inwestora i kierownika budowy. Suchość potwierdza dopiero pomiar CM, a w czasie wygrzewania trzeba wietrzyć — zamknięte okna „dla oszczędności ciepła” zatrzymują schnięcie. Realnie od wylania do wejścia posadzkarza upływa około 35 dni przy jastrychu cementowym i 21 dni przy anhydrytowym; różnice systemów opisujemy w poradniku o tym, czy wybrać ogrzewanie podłogowe wodne czy elektryczne.
Przy co najmniej +5°C, mierzonych dla powietrza, podłoża i materiału, i utrzymywanych także po nałożeniu tynku. Górna granica w kartach technicznych to zwykle +25°C lub +30°C. Gotowe masy w wiadrach bywają wymagające i zaczynają się dopiero od +10°C.
Dłużej niż latem, bo chłodne powietrze przyjmuje mniej wilgoci. Dla tynku gipsowego przyjmuje się około jednego dnia na każdy milimetr grubości, czyli około dwóch tygodni dla warstwy 10–15 mm w wietrzonym pomieszczeniu. Tynk cementowo-wapienny wymaga przerwy technologicznej rzędu 10 dni na każdy centymetr.
Do ogrzania pomieszczenia tak, do suszenia nie. Nagrzewnica bezpośredniego spalania oddaje do wnętrza parę wodną ze spalania — rzędu 1,6 kg wody z każdego kilograma gazu — więc jednocześnie grzeje i dowilża. Do suszenia służy osuszacz, a gazowa nagrzewnica wymaga dodatkowo sprawnej wentylacji.
Nie, jeśli temperatura schodzi poniżej +5°C. Przy podkładzie anhydrytowym spadek poniżej tego progu w okresie dojrzewania grozi trwałym uszkodzeniem jastrychu, a przy cementowym schnięcie poniżej 10°C praktycznie się zatrzymuje. Budynek musi być zamknięty i ogrzewany co najmniej przez okres wiązania.
Dopiero po pełnym wyschnięciu tynku: zwykle po około dwóch tygodniach przy typowej warstwie tynku gipsowego i po przerwie liczonej w tygodniach przy cementowo-wapiennym. Malowanie wilgotnego podłoża kończy się przebarwieniami i odspojeniami — resztę wyjaśniamy w poradniku o malowaniu ścian bez smug.
